Sagunto suma una nueva línea de 400 kV junto a Parc Sagunt II, con utilidad pública sobre 49 parcelas

El BOE declara la utilidad pública de la nueva línea aérea de 400 kV 'Gaussa-Saguntum' de Red Eléctrica en Sagunto (Valencia): 4,34 km, doble circuito y 49 parcelas afectadas (46 referencias catastrales únicas). La línea refuerza el nudo eléctrico junto a Parc Sagunt II, donde en enero se sacaron a comercialización 730.000 m² de suelo industrial y terciario. Repasamos ambos movimientos con RC verificadas por OVC.

Equipo UNITNAVEPublicado el 16 septiembre, 20267 min de lectura
Sagunto suma una nueva línea de 400 kV junto a Parc Sagunt II, con utilidad pública sobre 49 parcelas
Ortofoto PNOA © Instituto Geográfico Nacional de España (CC BY 4.0); límite de Parc Sagunt II (OpenStreetMap) y parcelas afectadas por la LAT 400 kV (BOE/Catastro). Elaboración UNITNAVE

El BOE del 16 de septiembre de 2026 publica la resolución por la que la Dirección General de Política Energética y Minas otorga a Red Eléctrica de España autorización administrativa previa, autorización de construcción y declaración de utilidad pública para una nueva línea aérea de transporte a 400 kV, doble circuito, "Gaussa-Saguntum", en el término municipal de Sagunto (Valencia). La relación de bienes y derechos afectados —el anexo II de la resolución— identifica 49 parcelas (46 referencias catastrales únicas: tres aparecen repetidas en el propio anexo), todas de titularidad pública o sin datos de titulares en el documento. En paralelo, y en el mismo entorno geográfico, Espacios Económicos Empresariales (EEE) —la sociedad público-público de la Generalitat Valenciana y Sepides— lleva desde enero de 2026 comercializando suelo en Parc Sagunt II, el polígono donde se levanta la gigafactoría de baterías de PowerCo.

Qué autoriza el BOE

La resolución (BOE-A-2026-19316) responde a una solicitud de Red Eléctrica del 10 de junio de 2025 y cierra un expediente que incluyó información pública en 2024, declaración de impacto ambiental favorable (4 de mayo de 2026) y un informe inicial desfavorable del Ayuntamiento de Sagunto por motivos urbanísticos y ambientales que, tras alegaciones cruzadas, terminó en informe favorable.

El proyecto autorizado tiene dos partes:

  • Línea "L/Gaussa-Saguntum" 400 kV, doble circuito: 4,34 km entre la subestación (SE) Gaussa y la SE Saguntum, corriente alterna trifásica, conductor AL/AW TERN (3 por fase), capacidad térmica de 2.010 MVA por circuito en verano y 2.330 MVA en invierno.
  • By-pass de las líneas "Eliana-Gaussa" y "Morvedre-Gaussa 2", también a 400 kV: un tramo de 0,54 km que reconfigura esas dos líneas existentes en una nueva "L/Eliana-Morvedre", dejando sin tensión el tramo de entrada a Gaussa (sin retirar los cables, para no alterar los esfuerzos de los apoyos).

El plazo para la puesta en explotación es de 24 meses desde la notificación de la resolución: a fecha de este artículo la línea está autorizada, no construida.

Dónde pasan las 49 parcelas

El anexo II sitúa las 49 filas (46 referencias catastrales únicas) en ocho polígonos catastrales de Sagunto: 41, 42, 43, 44, 79, 80, 95 y 101, un corredor que arranca al oeste, en el entorno de la SE Gaussa, y avanza hacia el este en dirección a la zona industrial y portuaria de Sagunto. De las 46 referencias únicas, 45 se han verificado una a una contra la Sede Electrónica del Catastro (servicio OVC, punto medio de parcela); la parcela nº 43 del anexo (polígono 101, parcela 1) no tiene referencia catastral vigente —el Catastro devuelve "la referencia catastral no existe" al consultarla, algo que ocurre cuando una parcela ha sido objeto de una reordenación o agrupación posterior a la fecha del expediente.

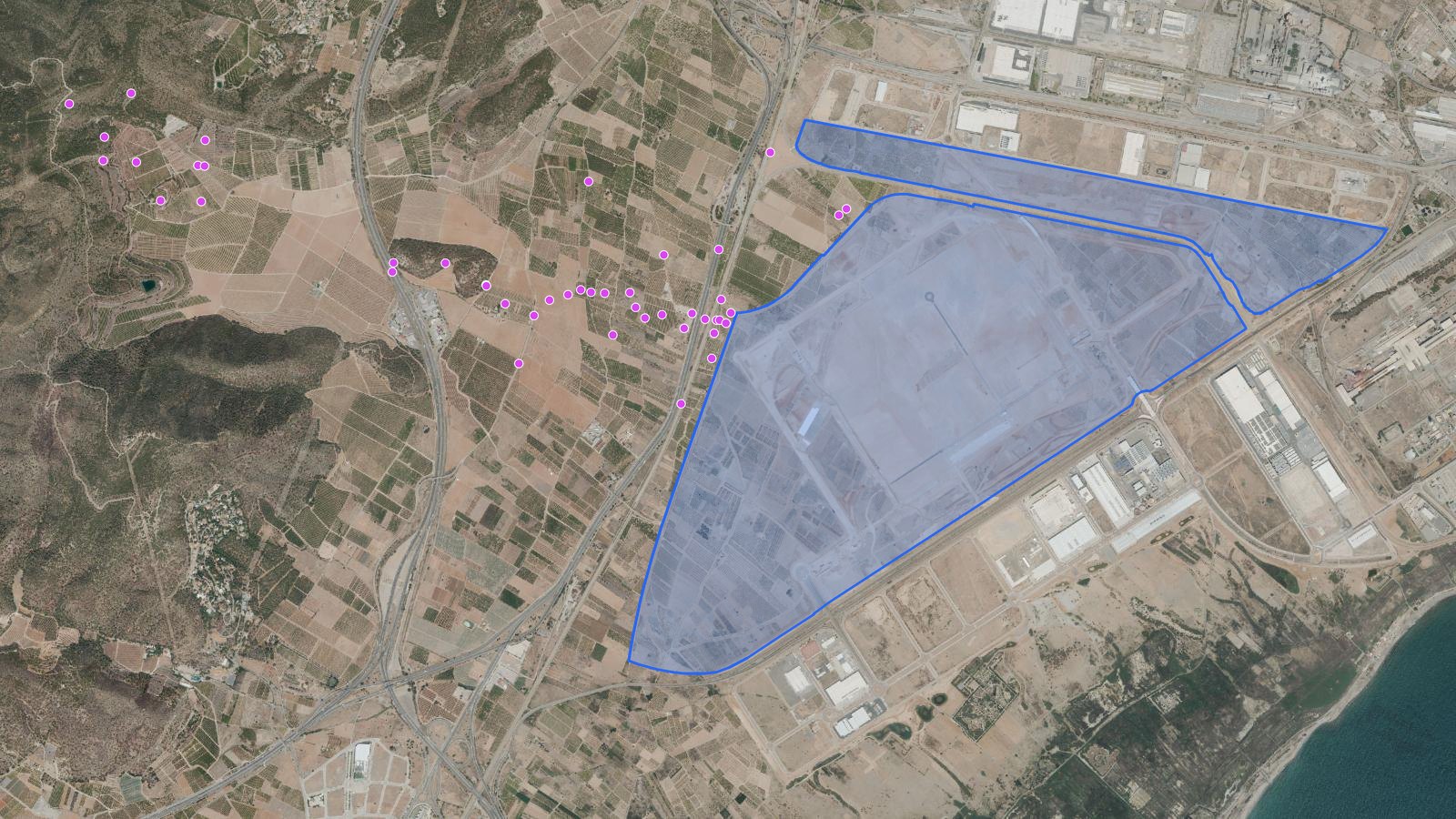

Parcelas de la LAT 400 kV Gaussa-Saguntum (45 de 46 RC únicas, resueltas por OVC)Ámbito de Parc Sagunt II (OpenStreetMap)
Los puntos rojos son las 45 parcelas (de 46 referencias catastrales únicas; 49 filas en el anexo II del BOE, con 3 repetidas) del trazado de la LAT 400 kV "Gaussa-Saguntum" resueltas una a una en la Sede Electrónica del Catastro (OVC, punto medio de parcela) — una parcela (polígono 101, parcela 1) no tiene referencia vigente en el Catastro. La línea roja que las une es un corredor aproximado, no la traza oficial de apoyos y vanos del proyecto, que no se publica con geometría. El polígono azul es el ámbito de "Parc Sagunt II" según OpenStreetMap (uso de suelo industrial), no el deslinde legal de las parcelas en comercialización de Espacios Económicos Empresariales.

Por qué importa una línea de 400 kV para quien busca suelo en Sagunto

Sagunto concentra en pocos kilómetros cuadrados uno de los desarrollos industriales más activos del arco mediterráneo: la gigafactoría de baterías de PowerCo (grupo Volkswagen), que según sus propios anuncios apunta a producir sus primeras celdas en septiembre de 2026, el centro logístico de Inditex, y el propio Parc Sagunt II, con cientos de miles de metros cuadrados de suelo industrial y terciario en distintas fases de comercialización. Todo ese tejido productivo necesita evacuar y recibir potencia eléctrica, y lo hace a través de los mismos nudos de 400 kV que ahora se refuerzan: Gaussa y Saguntum.

Una nueva línea de transporte no añade, por sí sola, megavatios "libres" para que cualquier proyecto los solicite —eso depende de la capacidad de acceso que gestiona Red Eléctrica en cada subestación—, pero sí es la infraestructura física que sostiene el crecimiento de la capacidad de la zona: sin líneas de transporte de 400 kV entre subestaciones, la potencia que llega a una subestación no puede repartirse hacia otra. Para quien evalúa suelo industrial en Sagunto, que la red de transporte se esté reforzando en el mismo entorno donde se comercializa suelo es una señal —no una garantía— de que la zona tiene recorrido eléctrico por delante.

El suelo: qué se sabe de Parc Sagunt II

Aquí conviene separar lo que ya ha pasado de lo que está en marcha:

Hechos, con fecha:

  • El 7 de enero de 2026, EEE aprobó la comercialización de más de 730.000 m² de suelo en Parc Sagunt II: la parcela Resto IN-1 (618.398,02 m², divisible en varios lotes) de uso industrial, y cuatro parcelas terciarias compatibles con uso industrial (TR-1, TR-2, TR-3 y TR5.2, 112.729,48 m² en total), situadas en el entorno de la manzana donde se levanta la gigafactoría de PowerCo. El plazo de presentación de propuestas se fijó en tres meses, con cierre el 30 de marzo de 2026.
  • El 30 de enero de 2026, EEE formalizó la venta de la parcela IN1-C (381.804,16 m²) a Alveston ITG, S.L.U. por 64.906.707,20 €, para "un gran proyecto logístico" sin más detalle público sobre el uso final.
  • El propio 30 de marzo de 2026, coincidiendo con el cierre del plazo de Resto IN-1 y las cuatro parcelas terciarias, EEE confirmó la recepción de dos nuevas propuestas empresariales para ese suelo, pendientes de evaluación, y anunció que abriría un nuevo plazo de comercialización para las parcelas que quedaran sin adjudicar.

Lo que no está confirmado a día de hoy (16/09/2026):

  • La fecha de apertura de ese nuevo plazo de comercialización para el suelo no adjudicado de Resto IN-1 y las parcelas terciarias no se ha localizado publicada. En la web de Parc Sagunt, las dos entradas más recientes sobre comercialización de suelo —la del plazo de enero-marzo y la de la venta a Alveston ITG— siguen siendo, a día de este artículo, las últimas publicadas.
  • El resultado de la evaluación de las dos propuestas recibidas en marzo tampoco se ha localizado publicado.

¿Qué te ha parecido este artículo?

Fuentes


Los artículos de UNITNAVE se elaboran a partir de boletines oficiales y fuentes públicas verificadas; aun así, pueden contener errores u omisiones. Si detectas alguno, escríbenos a info@unitnave.com y lo corregiremos.

Los datos completos de suelo industrial en transformación, actualizados a diario: Suelo industrial en transformación

Este artículo ha sido elaborado con apoyo de herramientas de inteligencia artificial y revisado y editado por el equipo de UNITNAVE.
